省エネ設備の入れ替えでよく起きる失敗は、金額の話ではありません。契約するタイミングです。見積を取ったところで安心し、そのまま工事を発注してしまう。ここで対象外になる事業者が出ます。
京都市内の中小事業者なら、空調・換気・照明・給湯設備の入れ替え工事費が2分の1・上限200万円まで補助されます。受付は2026年6月19日から8月31日必着で、現在受付中です。実施事務局は(一社)京都知恵産業創造の森です。

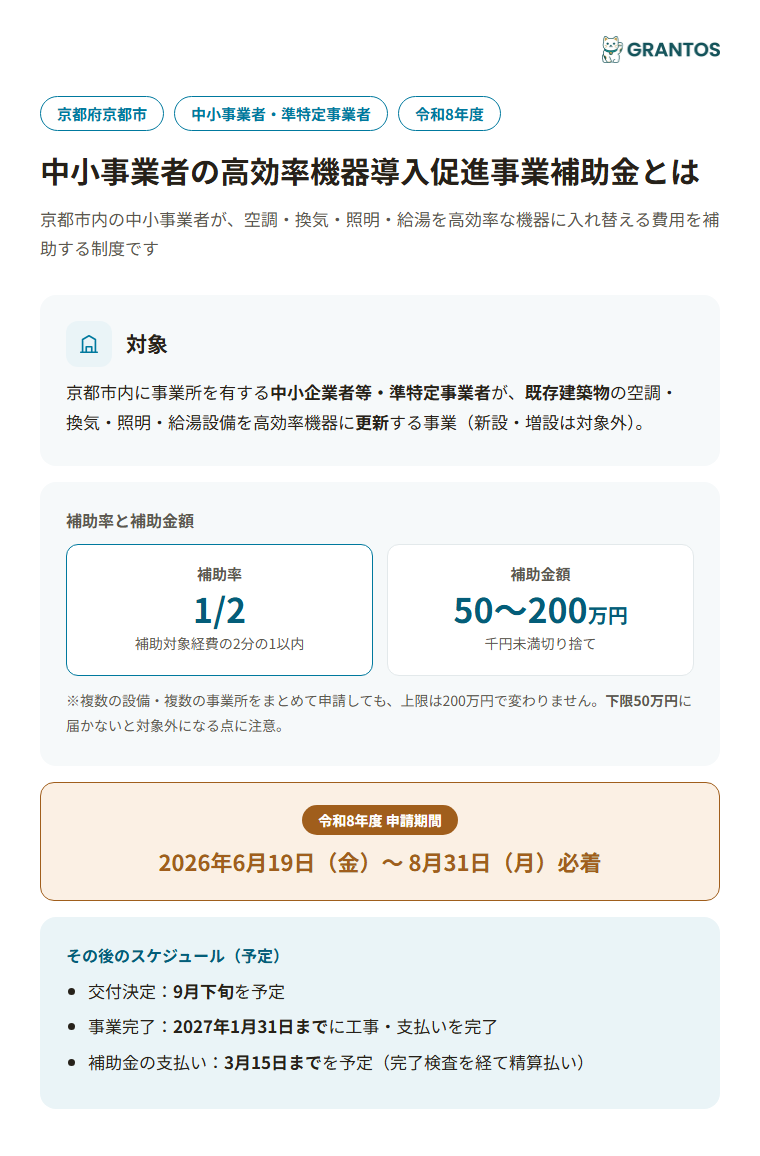

京都市中小事業者の高効率機器導入促進事業補助金の要点まとめ
| 項目 | 内容 |
|---|---|
| 申請者 | 事業者(法人・個人事業主) |
| 制度名 | 京都市中小事業者の高効率機器導入促進事業補助金 |
| 対象業種 | 業種指定なし(市内に事業所を持つ中小企業者・準特定事業者等) |
| 利用目的 | 省エネ設備(空調・換気・照明・給湯)の入れ替え |
| 対象地域 | 京都府京都市 |
| 従業員数 | 業種ごとに資本金・従業員数の基準あり(下記の表を参照) |
| 補助上限額 | 200万円(下限50万円。千円未満切り捨て) |
| 補助率 | 対象経費の1/2以内 |
| 申請受付 | 令和8年6月19日〜8月31日必着 |
| 公式サイト | https://www.city.kyoto.lg.jp/kankyo/page/0000354338.html |

対象になる事業者
対象は、京都市内に事業所を持つ次のいずれかです。
- 準特定事業者: 京都市地球温暖化対策条例に基づき、事業の用に供する床面積の合計が1,000㎡以上の建築物の所有者
- 中小企業者等: 市内で既に事業活動を営む既築の工場・事業場・店舗・宿泊施設・医療機関・福祉施設・教育機関等を有する中小企業者、医療法人、社会福祉法人、学校法人等
中小企業者等は、業種ごとに資本金か従業員数のどちらかを満たせば対象です(中小企業基本法の考え方に沿った基準で、どちらか一方を満たせば該当します)。
| 業種 | 資本金基準 | 従業員基準 |
|---|---|---|
| 製造業その他 | 3億円以下 | 300人以下 |
| 卸売業 | 1億円以下 | 100人以下 |
| サービス業 | 5,000万円以下 | 100人以下 |
| 小売業 | 5,000万円以下 | 50人以下 |
| 旅館業 | 5,000万円以下 | 200人以下 |
このほか、国税・地方税の未納がないこと、他の公的補助金と重複して受給しないことなども条件です。申請要件のひとつに、オンラインの省エネセミナー参加(11月中旬開催、2時間程度)があります。 日程を逃すと交付要件そのものを満たせなくなるため、早めにスケジュールを押さえておく必要があります。

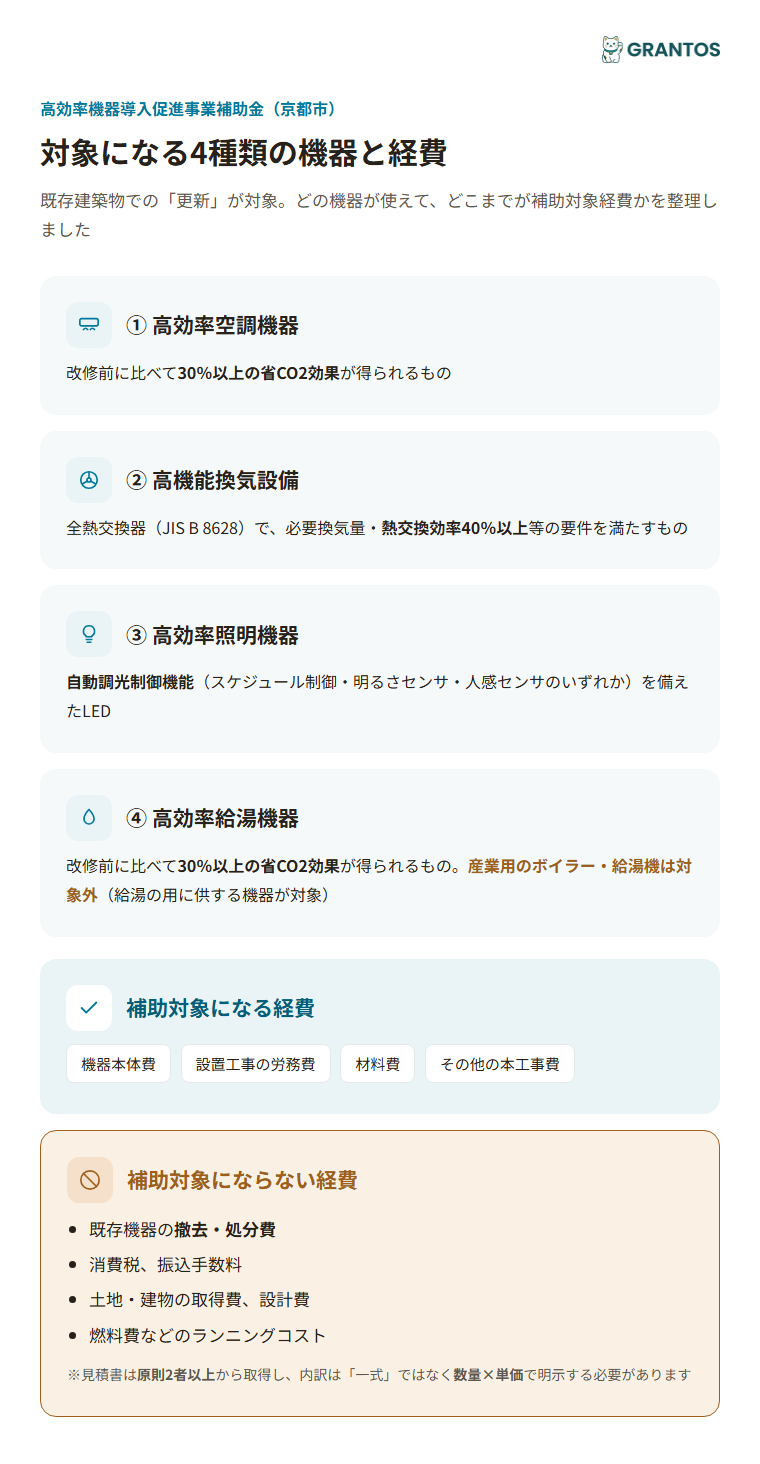

対象になる機器と経費
対象は、次の4種類を既存建築物で更新する工事です。新設・増設は対象外です。
- 高効率空調機器: 改修前に比べて30%以上の省CO2効果が得られるもの
- 高機能換気設備: 全熱交換器(JIS B 8628)で、必要換気量・熱交換効率40%以上等の要件を満たすもの
- 高効率照明機器: 自動調光制御機能(スケジュール制御・明るさセンサ・人感センサのいずれか)を備えたLED
- 高効率給湯機器: 改修前に比べて30%以上の省CO2効果が得られるもの(給湯の用に供する機器が対象。産業用のボイラー・給湯機は対象外)
対象経費は、機器本体費と設置工事の労務費・材料費です。既存機器の撤去・処分費、消費税、振込手数料、土地・建物の取得費、設計費、燃料費などのランニングコストは対象外です。見積書は原則2者以上から取り、内訳は数量×単価で書きます。
いくらもらえる?業種別の補助額シミュレーション
補助率は対象経費の2分の1以内。補助金額は50万円以上200万円以下です(千円未満切り捨て)。京都市に多い業態で試算します。
| 業態 | 更新内容 | 対象経費(税抜) | 補助金額(1/2) |
|---|---|---|---|
| 個人経営の食堂(サービス業) | 業務用エアコン3台を高効率機に更新 | 188万円 | 94万円 |
| 老舗の旅館(旅館業) | 客室空調+大浴場の給湯設備を一括更新 | 500万円 | 250万円→上限200万円 |
| 雑貨店舗(小売業) | 店舗照明を自動調光付きLEDに更新 | 90万円 | 45万円→下限未達で対象外の恐れ |
雑貨店舗のケースは90万円×1/2=45万円で、下限50万円に届かず対象外になる可能性があります。照明に加えて老朽化した空調も更新し、対象経費を120万円まで引き上げれば補助額60万円になり、下限をクリアできます。小規模な工事だけで申請する場合は、対象経費の合計を先に確認しておくのが安全です。

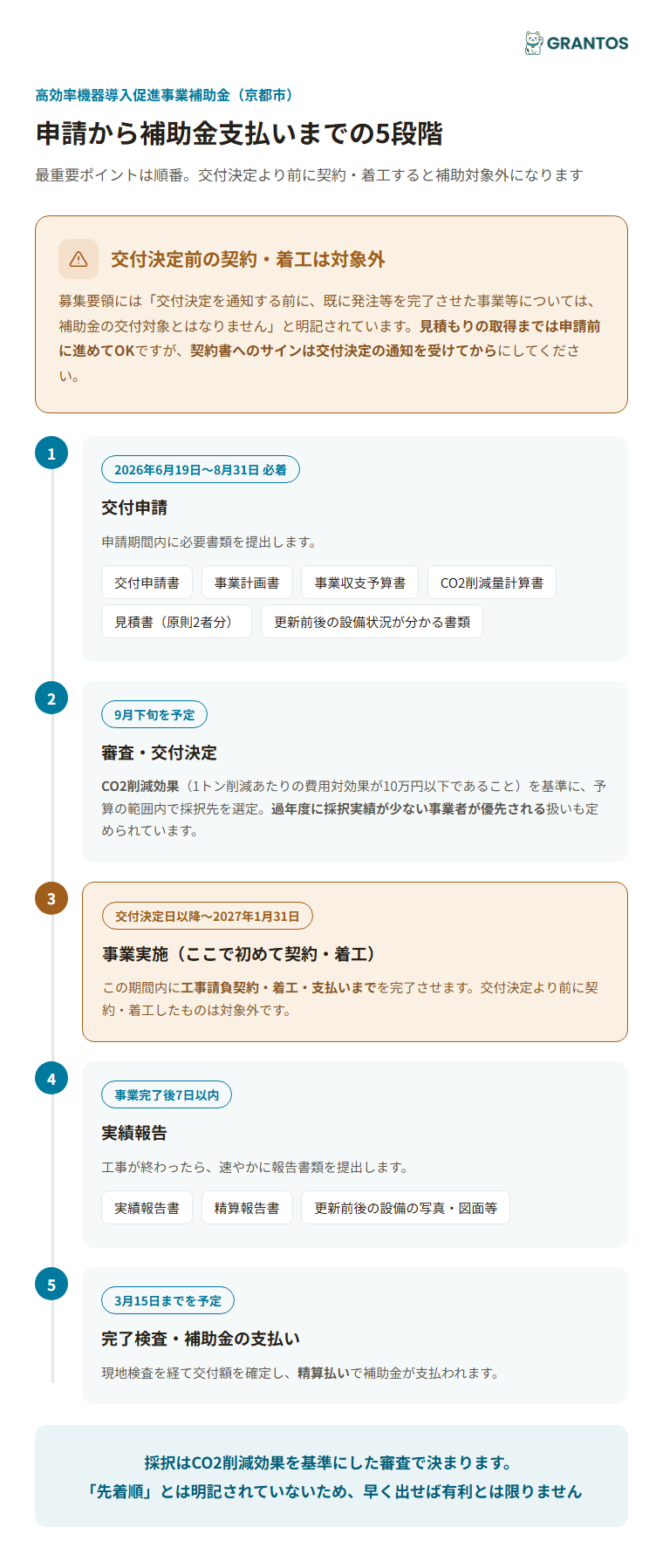

交付決定前の契約・着工はできない
順番を間違えると、補助対象から外れます。交付決定日(9月下旬を予定)より前に工事請負契約を結ぶと、補助対象外になります。着工も同じです。募集要領にも「交付決定を通知する前に、既に発注等を完了させた事業等については、補助金の交付対象とはなりません」と明記されています。
見積を取るところまでは、申請前でも問題ありません。契約書にサインするのは、交付決定の通知が届いてからです。
- 申請期間中(2026年6月19日〜8月31日必着): 交付申請書・事業計画書・事業収支予算書・CO2削減量計算書・見積書(原則2者分)・更新前後の設備状況が分かる書類などを提出
- 審査・交付決定(9月下旬を予定): CO2削減効果(1トン削減あたりの費用対効果が10万円以下)を基準に、予算の範囲内で採択先を選定。過年度の採択実績が少ない事業者が優先される扱いもある
- 事業実施(交付決定日以降〜2027年1月31日までに完了): この期間に工事請負契約・着工・支払いまで終わらせる
- 実績報告(事業完了後7日以内): 実績報告書・精算報告書と、更新前後の設備の写真・図面等を提出
- 完了検査・補助金支払い(3月15日までを予定): 現地検査で交付額を確定し、精算払いで支払われる
「1トン削減あたり10万円以下」という基準は、工事の規模に置き換えると見えてきます。費用200万円の工事なら、CO2を年20トン以上減らす計画でないと届きません(200万円÷10万円)。500万円なら年50トンです。費用が大きくなるほど、求められる削減量も比例して増えます。
国の省エネ補助金もあわせて検討したい方は、こちらの記事へ。
よくある質問
京都市の高効率機器導入促進事業補助金の補助率・上限額はいくらですか?
補助率は対象経費の2分の1以内、補助金額は50万円以上200万円以下です(千円未満切り捨て)。設備・事業所をまとめて申請しても、上限は200万円のままです。
交付決定前に工事の契約や着工をしてしまっても大丈夫ですか?
大丈夫ではありません。交付決定日(9月下旬を予定)より前に契約・着工した事業は、補助対象外になります。見積の取得までは進めて構いませんが、契約は交付決定の通知を受けてからです。
飲食店の厨房や旅館の大浴場の給湯器も対象になりますか?
給湯の用に供する機器なら対象になり得ます。ただし産業用のボイラー・給湯機は対象外です。厨房・浴場用の給湯設備は、事務局((一社)京都知恵産業創造の森)に事前確認するのが確実です。
